Linia 400 kV Choczewo – Gdańsk Przyjaźń wkracza w kolejny etap realizacji. Polskie Sieci Elektroenergetyczne poinformowały o zakończeniu prac budowlanych i montażu przewodów na odcinku od stacji Choczewo do słupa nr 64 w gminie Gniewino.
Zakończenie prac na pierwszym odcinku linii 400 kV Choczewo – Gdańsk Przyjaźń przybliża budowę infrastruktury, która w przyszłości ma umożliwić przesył energii elektrycznej produkowanej przez morskie farmy wiatrowe na Bałtyku.

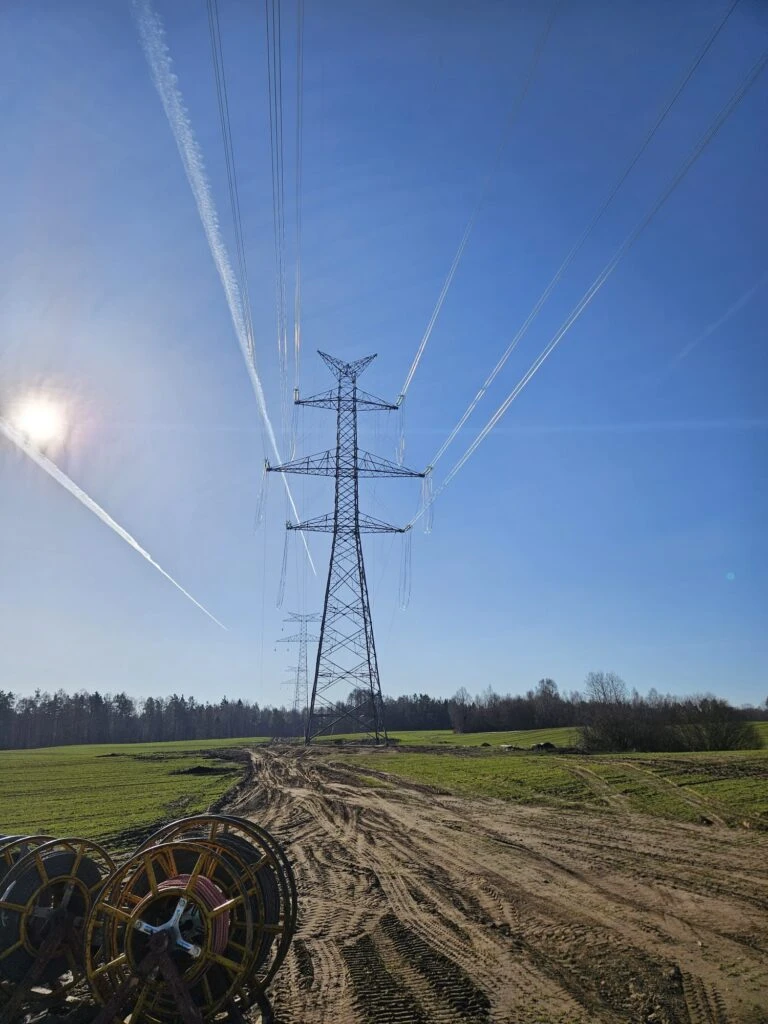

Za realizację prac na odcinku od stacji Choczewo do słupa nr 64 odpowiadało konsorcjum firm SPIE Energy Poland i Elfeko SA. Wykonawca zakończył wszystkie prace budowlane oraz montaż przewodów.
— Nowopowstała infrastruktura ma już za sobą załączenie do tzw. ruchu próbnego, czyli po raz pierwszy została podłączona do sieci. Obecnie trwają pomiary i testy, które potwierdzą gotowość linii do eksploatacji. Okres próbny potrwa do czasu przeprowadzenia wszystkich wymaganych badań - informują Polskie Sieci Elektroenergetyczne.
Kolejnym krokiem będzie budowa drugiego odcinka linii, prowadzącego od słupa nr 64 do stacji Przyjaźń. Jak informują Polskie Sieci Elektroenergetyczne, prace przy tym odcinku mają rozpocząć się jeszcze w 2026 roku. Zgodnie z obecnym harmonogramem cała inwestycja ma zostać ukończona w 2028 roku.
Linia 400 kV Choczewo – Gdańsk Przyjaźń jest jednym z pięciu elementów szerokiego programu inwestycyjnego Polskich Sieci Elektroenergetycznych realizowanego w województwie pomorskim.
Celem inwestycji jest przede wszystkim wyprowadzenie mocy z morskich farm wiatrowych powstających na Bałtyku oraz przesył wyprodukowanej energii w głąb kraju.
